近日,隨著最后一處混凝土養護期結束,如意330千伏變電站主變擴建工程順利完成土建施工,正式移交電氣安裝。這標志著該工程全面進入設備安裝的關鍵階段,為今年迎峰度夏前投運奠定堅實基礎。

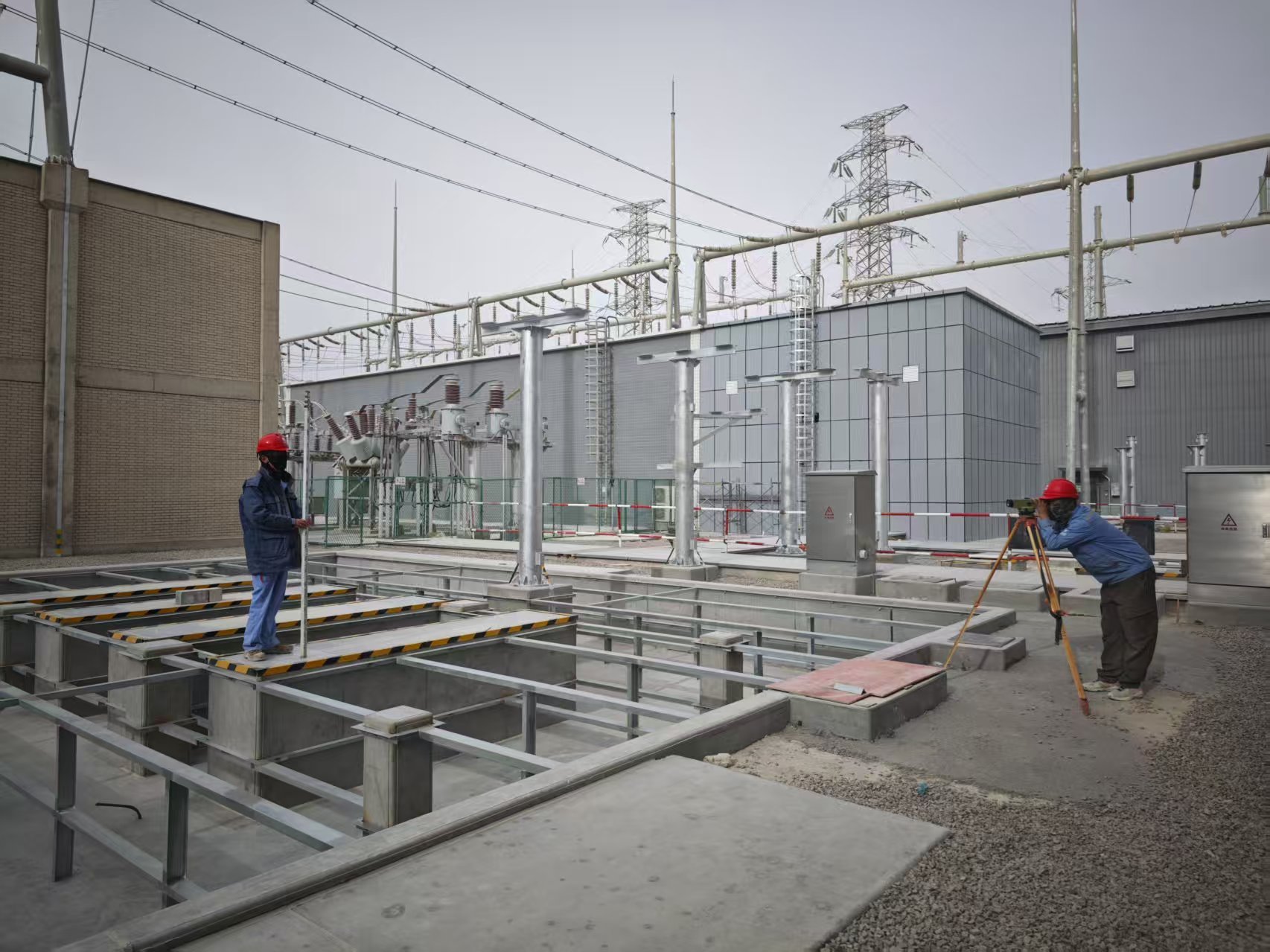

施工人員在主變配電裝置區用水平測量儀檢測主變基礎埋件平整度(張世新 攝)

該工程位于青海省海西蒙古族藏族自治州大柴旦行委境內,地處柴達木盆地腹地的“魔鬼城”地貌區,海拔超過3200米。項目負責人田國祥介紹,自項目開工以來,項目團隊克服了復雜地質條件、極端天氣等多重挑戰,通過精細化管理和技術創新,高質量完成了基礎施工、主體結構建設及建筑裝修等土建任務。

“我們創新研發了高原混凝土養護新工藝,確保在晝夜溫差相對較大的環境中工程質量達標。”項目技術負責人張世新表示,據統計,項目累計投入大型機械8臺,完成土方開挖4751.28立方米,澆筑混凝土1550立方米。

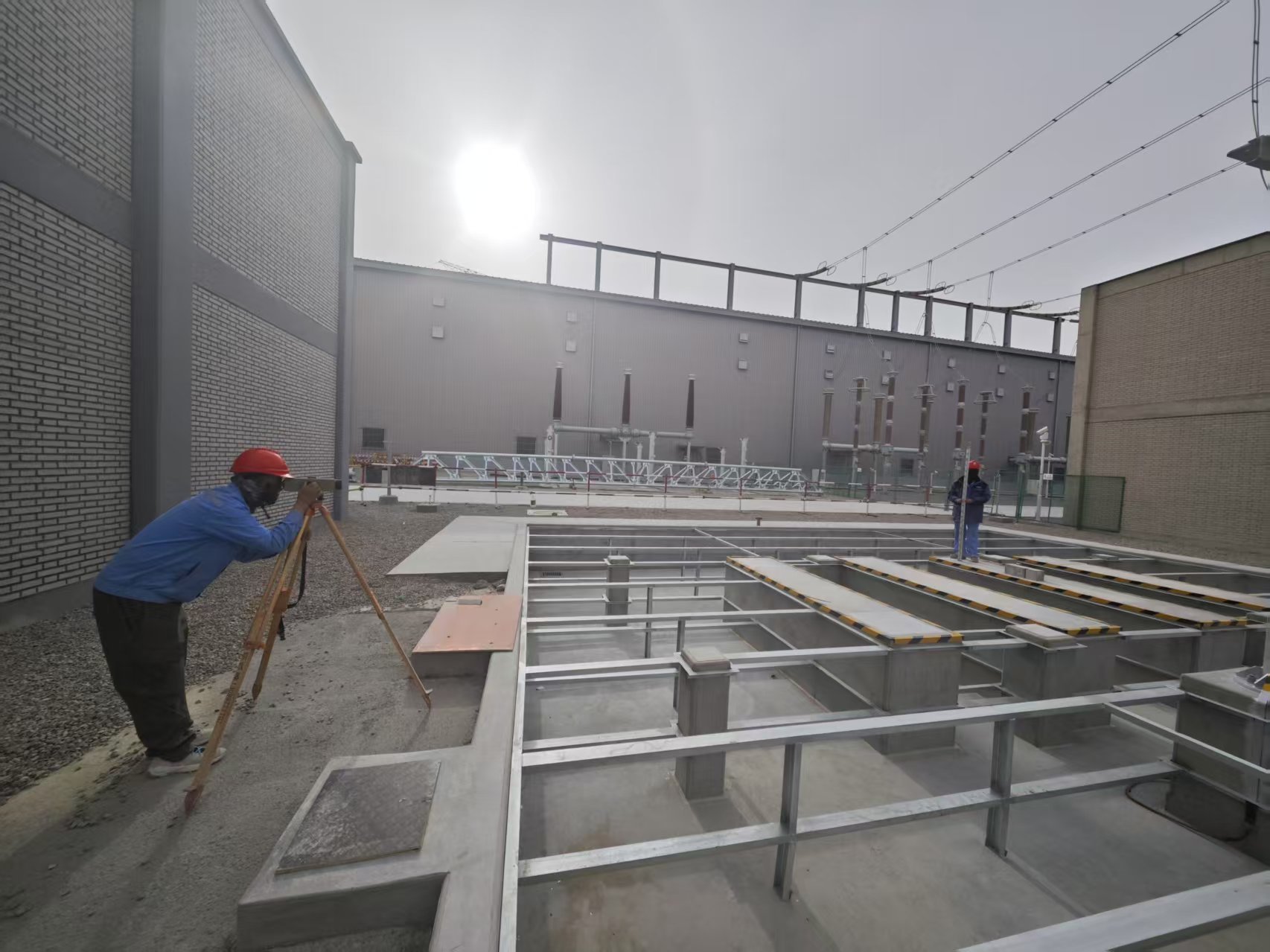

施工人員在主變配電裝置區用水平測量儀檢測主變基礎埋件平整度(張世新 攝)

在移交儀式現場,驗收組使用三維激光掃描儀對土建工程進行全面“體檢”。對基礎尺寸、預埋件定位、接地系統等關鍵環節進行聯合監測,確保各項指標均滿足電氣安裝要求。

進入電氣安裝階段后,施工團隊將全力推進主變壓器、GIS組合電器、高壓開關設備等核心設備的吊裝與調試工作。為保障施工安全與效率,項目部將引入智能施工管理系統,通過實時監控設備運行數據、人員作業狀態實現施工過程的精準管控。同時,針對高原地區高海拔、低氣壓的特殊環境,技術團隊已提前制定電氣設備安裝專項方案,確保設備性能不受環境因素影響。

如意330千伏變電站擴建工程投運后,將大幅提升柴達木盆地地區的供電可靠性和電網調節能力,有效緩解區域用電緊張局面。同時,該變電站作為清潔能源輸送的關鍵樞紐,將助力當地光伏、風電等新能源的大規模消納,為青海省構建新型電力系統、實現“雙碳”目標提供有力支撐。

目前,電氣安裝所需設備已陸續運抵現場,施工人員正在緊鑼密鼓開展前期準備工作。(來源:青海送變電工程有限公司)
